Mise en place du réseau de chaleur
Présentation du projet
Bâtiments à raccorder
- le collège
- l’école primaire
- l’EHPAD Les Ramondias
- La Maison de la Vallée
- 1 particulier
Objectifs
- Développer un service public de distribution de chaleur renouvelable : part du bois 92% et du fioul en
appoint secours. - Favoriser les circuits courts pour l’approvisionnement en énergie, par l’utilisation d’un combustible
local : 60% des dépenses de chauffage injectées dans l’économie locale.
- Stabiliser le prix de l’énergie : plus de 70% du prix de l’énergie couvre les charges d’amortissement et
de personnel (soumis à l’inflation). - Réduire les factures de chauffage : pour l’ensemble du réseau, les économies sont estimées à 30% en 2017.
Impacts
- Diminution des émissions de CO2 : 345 tonnes/an pour l’ensemble du projet
- Réduction des consommations de fioul/propane : 130 000 litres/an
- Consommation de bois local : 370 tonnes/an (la ressource supplémentaire disponible en bois énergie sur le 65 est d’environ 121 600 t/an, le projet consommerait 0,3% de cette ressource).
- Emission de particules fines pour chauffer l’équivalent de 80 maisons d’habitation :
- équivalent à 3 maisons équipées de poêles flamme verte
- 3 fois moins qu’une maison équipée d’un poêle ancien (avant 1996)
Planning du projet
- 2016 - 2018 : études préalables et concertations
- Septembre 2019 : décision de la commune de réaliser le projet avec délégation de la compétence au SDE65
- Printemps été 2020 : signature des contrats d’abonnement au service - passation des marchés travaux
- Automne 2020 – été 2021 : réalisation des travaux
- Septembre 2021 : mise en service du réseau de chaleur
Mesures spécifiques aux travaux à proximité de l’école

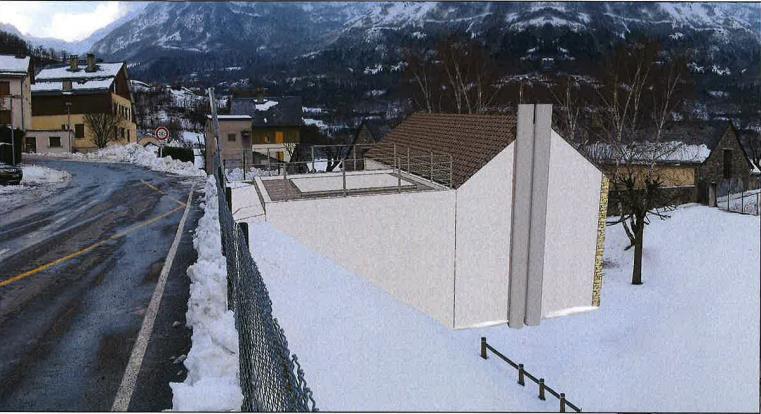

Protection de l’enceinte des travaux chaufferie/silo par une clôture « masquante »
Priorisation des travaux impactant hors temps scolaire :
- Vacance d’automne : réalisation du réseau vers l’école
- Vacances d’hiver : pose des palissades – démarrage du VRD - pose de la berlinoise
- Vacance de printemps : terrassement et fondations de la chaufferie/silo
- Mai-juin réalisation du bâtiment. Les principales livraisons et grutage se feront hors temps scolaire (tôt le matin et/ou les mercredis).
- Juillet-Aout : pose des chaudières et de leurs équipements – réalisation de la plomberie et de l’électricité. Essais des installations
